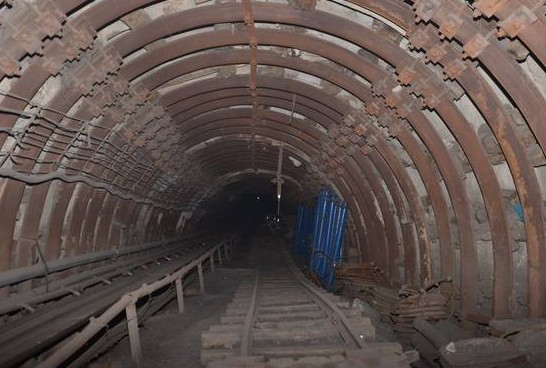

U25型U型钢支架施工安全注意事项
U25型U型钢支架设完毕后,一般不允许在棚梁上生根吊挂重物,严禁在立柱、顶梁上吊挂回头滑子利用扒矸机扒斗扒矸,不允许乱拆支架背板,更不可拆卸支架间的拉杆或撑柱,迎头放炮作业时,应加固迎头支架,尽量多打眼,少装药多次拉放,以免崩毁棚子。
U25型U型钢支架施工前准备工作:
1所需材料,施工机具等准备齐全并运至施工地点。
2认真检查顶板情况发现危岩活石用长柄工具摘除掉。
3架设支架前,掘进迎头应用前探梁控制顶板,超前支护。
4检查架棚处井巷掘进工程质量,巷道欠挖超过规定必须处理,使其符合设计要求。
5找准中腰线并做好标记:用小线拉一条中线通过所要架设支架的地段,把腰线引到两旁做出记号。
U25型U型钢支架施工工艺:
1工艺流程:放中、腰线→挖柱窝→立棚腿→上棚梁→加固→背板(充填)
2根据中线及设计棚距大小找出柱窝位置,再按中腰线把柱窝深度挖够。
3在柱腿上画出腰线所在位置,把立柱放在柱窝内,使柱上腰线和帮上腰线一致。
4用拉条固定立柱以免倾斜。
5检查支架的垂直度和扭斜度,超过质量标准规定的允许误差范围时要调整,根据顶梁中间放下的垂线和两个柱脚之间连线的水平间距,就能知道支架是否垂直,根据巷道中线和两立柱之间连线是否垂直,就能知道支架是否扭斜。
6背帮、背顶:上背板时要上一块,填一块(把背板和岩帮之间空隙用木楔背紧或全部用岩石填满)并且要目测检查所上背板是否平整,背帮时应两侧对称进行。
7棚子与棚子之间应用金属拉杆通过螺栓夹板等互相紧紧拉住或打入撑柱撑紧来加强支架沿巷道轴线方向的稳定性
U25型U型钢支架注意事项:
1水平巷道支架的前倾、后仰偏差米垂线不大于17毫米)
2倾斜巷道支架的迎山角偏差+10,不得退山。
3撑(拉)杆和垫板的安设应符合设计要求。
4背板背紧背牢、背板排列位置和数量基本符合设计要求
5支架柱窝深度或底梁铺设应符合以下规定:柱窝挖到实底,底梁铺设在实底上,其深度不小于设计30毫米。
U25型U型钢支架安全事项:
1爆破崩倒:崩毁的支架必须先行修复,之后方可进入工作面作业,修复支架时,必须先检查顶、帮、并由外向里逐架进行
2架设支架、立柱腿、上顶梁时前后人员应配合协调,步调一致,统一听从班长指挥,以免柱腿、顶梁歪倒、落下砸伤人。
3架设高棚,施工困难时,可搭设操作平台,操作平台应牢固可靠。
4在高瓦斯矿井巷道支护施工中,禁止用铁锤直接打击支架构件,防止产生火花,引起瓦斯,煤尘爆炸。
5施工段供风量适宜,保证施工环境良好。
6巷道欠挖:影响架棚位置,应用风镐挖刷,尽量不放炮,以防爆破后、围岩破坏松动。
